排水管の改修工事 |
|
|
工場の排水管の改修工事です。
トイレの排水管で長年の地盤沈下などで排水管の勾配が悪くなり詰まるようになりました。
|
全長60mの配管を交換します。当然工場が操業している時はできません。お盆休み間に作業しました。 |
|
|
|
|

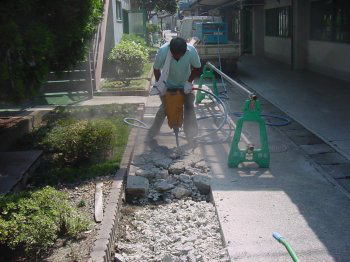

配管が通る場所のコンクリートをはつります。
|
|
|
|

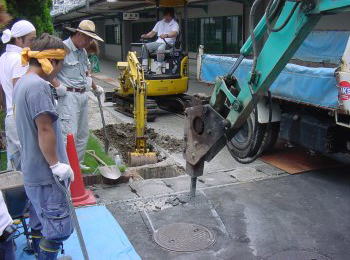

重機を使って掘ります。
|
|

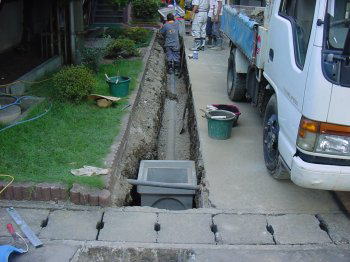

掘った後から配管を埋めていきます。

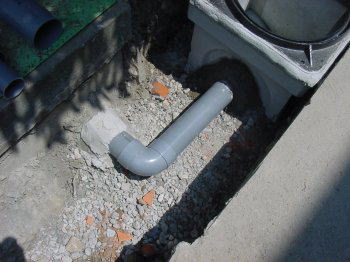

配管の下には基礎があります。
|
|

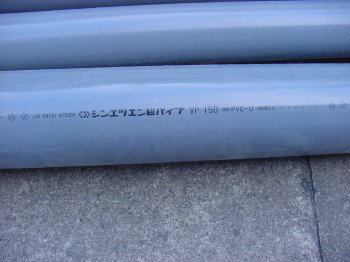

今回は給水用のパイプを使いました。
給水用のパイプは肉厚が厚いです。
|
|
地面下には予想外の配管が埋まっています。それらもつなぎます。
|
|
|
|

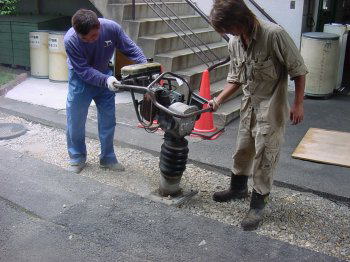

配管を埋めた後、クラッシャーと呼ばれるよく閉まる土で埋め戻しします。更にソイルコンパクターやランマー等で転圧し閉め固めます。
|
|

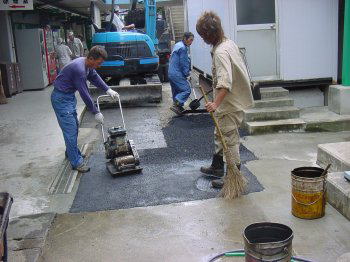

アスファルト工事です。
|
|
|

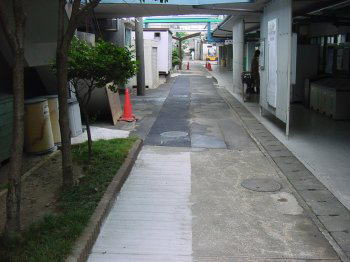

舗装が終わって完成です。 |
|
|
|
|
|
|
|
|
|
|
|
|
